Planowanie wykończenia łazienki w stanie deweloperskim to jedno z kluczowych wyzwań dla każdego nowego właściciela mieszkania. Zrozumienie realnego czasu trwania poszczególnych prac oraz wszystkich etapów jest absolutnie niezbędne, aby stworzyć precyzyjny harmonogram i budżet, unikając tym samym nieprzyjemnych niespodzianek. Ten artykuł pomoże Ci przejść przez ten proces krok po kroku, dając Ci solidne podstawy do rozmów z wykonawcami i podejmowania świadomych decyzji.
Wykończenie łazienki od dewelopera trwa zazwyczaj 2-3 tygodnie, ale zależy od wielu czynników.
- Standardowa łazienka (4-6 m²) wymaga około 10-15 dni roboczych, czyli 2-3 tygodni.
- Bardziej skomplikowane projekty lub większe łazienki mogą wydłużyć prace do 4 tygodni.
- Kluczowe etapy to przeróbki hydrauliczne/elektryczne, przygotowanie podłoża, hydroizolacja, układanie płytek, fugowanie i biały montaż.
- Niezbędne są przerwy technologiczne na schnięcie materiałów, np. wylewki czy hydroizolacji.
- Opóźnienia mogą wynikać z braku materiałów, złej organizacji ekipy czy niespodzianek technicznych.
- Precyzyjne planowanie, wybór ekipy i zakupy z wyprzedzeniem minimalizują ryzyko.

Wykończenie łazienki od dewelopera: Od czego zależy realny czas prac?

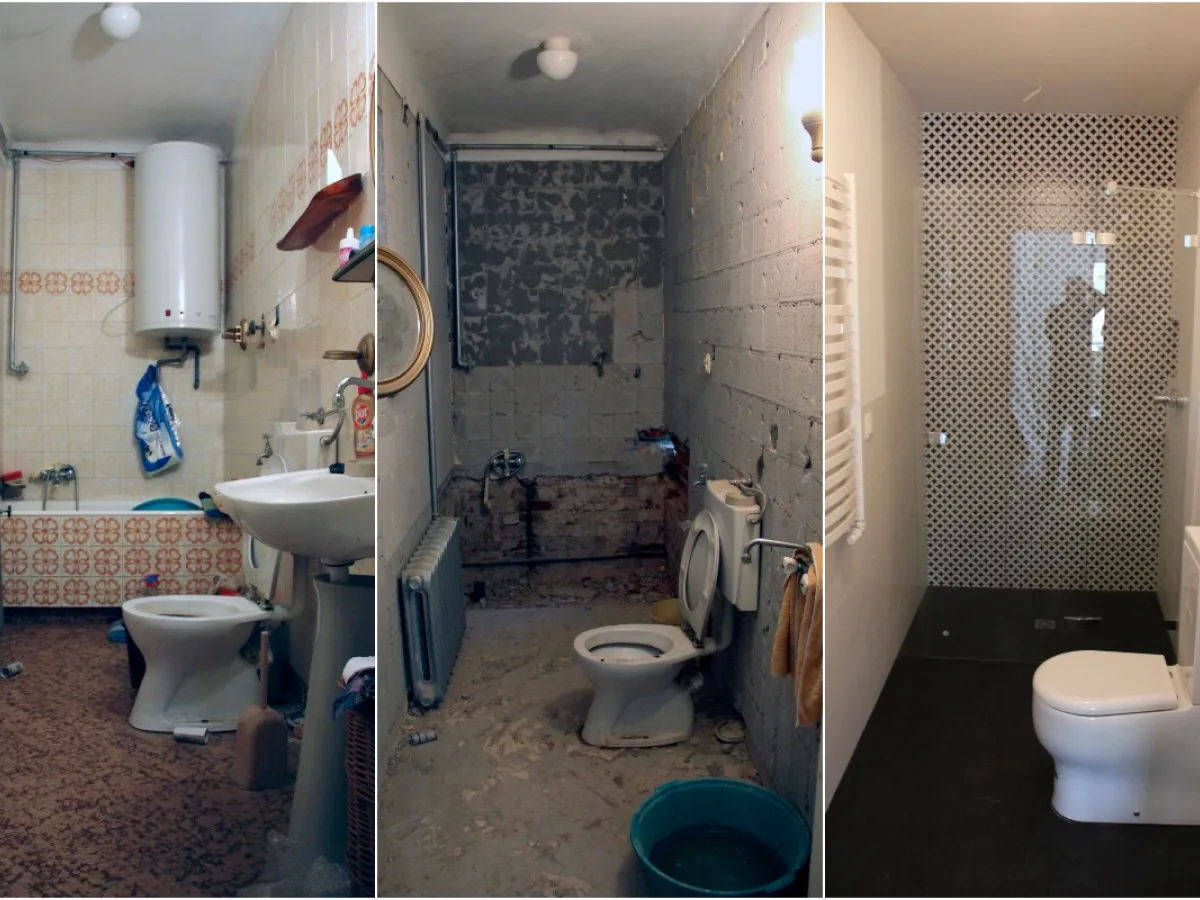

W kontekście łazienki "stan deweloperski" zazwyczaj oznacza, że otrzymujesz pomieszczenie z surowymi tynkami na ścianach i wylewką betonową na podłodze. Co ważne, deweloper doprowadza i zaślepia podejścia wodno-kanalizacyjne oraz wyprowadza punkty elektryczne, ale na tym jego rola się kończy. Oznacza to, że brakuje hydroizolacji, płytek, armatury, a także wszystkich elementów wykończeniowych, które tworzą funkcjonalną i estetyczną przestrzeń.
Dla każdego inwestora precyzyjny harmonogram prac jest absolutnie kluczowy. Pomaga on nie tylko uniknąć niepotrzebnego stresu i kontrolować budżet, ale także jest doskonałym narzędziem do weryfikacji wykonawcy. Dzięki niemu wiesz, czego oczekiwać na każdym etapie i możesz na bieżąco monitorować postępy, zapewniając sobie terminowość i jakość wykonania.
Ile tygodni faktycznie potrwa remont? Realistyczny harmonogram dla Twojej łazienki
Z mojego doświadczenia wynika, że wykończenie standardowej łazienki o powierzchni 4-6 m² w stanie deweloperskim zajmuje zazwyczaj od 10 do 15 dni roboczych. W praktyce przekłada się to na 2 do 3 tygodni, biorąc pod uwagę weekendy i niezbędne przerwy technologiczne.
Warto jednak pamiętać, że ten czas może się wydłużyć. Jeśli Twoja łazienka jest większa, ma bardziej skomplikowany, niestandardowy projekt, na przykład z nietypowymi zabudowami, podwieszanym sufitem z oświetleniem punktowym czy mozaikami, prace mogą potrwać nawet 4 tygodnie lub dłużej. Podane ramy czasowe są realistyczne i uwzględniają kluczowe przerwy technologiczne, o których opowiem szerzej w kolejnych sekcjach.

Krok po kroku: Kluczowe etapy prac i ich typowy czas trwania
Dzień 1-2: Fundamenty, czyli zmiany hydrauliczne i elektryczne
Pierwsze dni remontu to czas na wszelkie przeróbki instalacyjne. To właśnie wtedy przenosi się punkty wodno-kanalizacyjne oraz elektryczne, zgodnie z wcześniej przygotowanym projektem łazienki. To etap, na którym decydujesz o rozmieszczeniu wanny/prysznica, umywalki, WC i oświetlenia, więc precyzja jest tu najważniejsza.
Dzień 3-4: Przygotowanie podłoża i kluczowe przerwy technologiczne (schnięcie!)
Po instalacjach przychodzi czas na przygotowanie podłoża. Obejmuje to wyrównywanie ścian, jeśli są krzywe, oraz wykonanie wylewki samopoziomującej na podłodze. I tu pojawia się pierwsza, absolutnie kluczowa przerwa technologiczna. Po wykonaniu wylewki musimy odczekać minimum 24 godziny, aby materiał odpowiednio wysechł i związał. Skrócenie tego czasu to proszenie się o problemy w przyszłości, takie jak pękające płytki czy odspajająca się posadzka.Dzień 5-6: Niewidzialna tarcza, czyli dlaczego hydroizolacja jest warta każdej godziny czekania
Następnym etapem jest nakładanie hydroizolacji, czyli specjalnej powłoki, która chroni łazienkę przed wilgocią. Zazwyczaj aplikuje się dwie warstwy, a między nimi konieczna jest przerwa na schnięcie, trwająca około 12-24 godzin. Hydroizolacja to niewidzialna tarcza Twojej łazienki. To ona zapobiega przeciekom i zawilgoceniu ścian czy stropów, chroniąc przed kosztownymi usterkami w przyszłości. Dlatego też, pod żadnym pozorem nie wolno skracać czasu schnięcia to inwestycja w trwałość i bezpieczeństwo Twojego mieszkania.

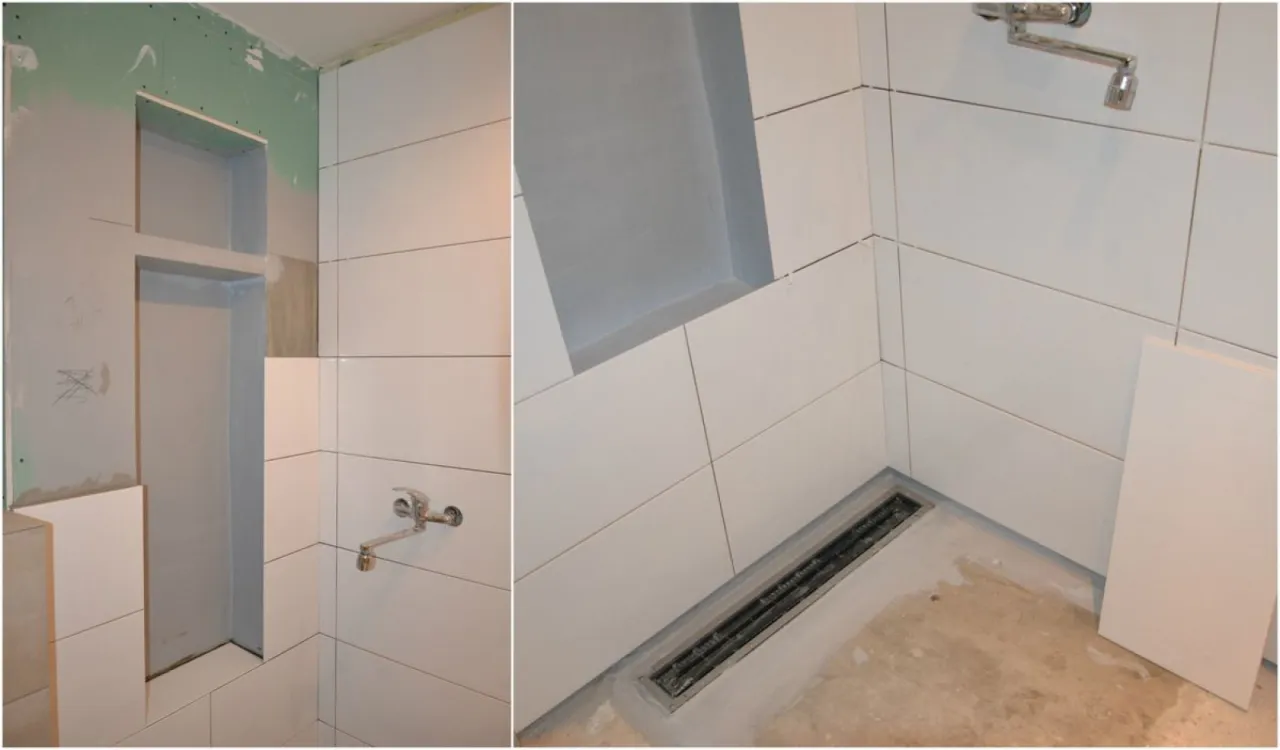

Dzień 7-11: Układanie płytek serce wizualne Twojej łazienki
To jeden z najbardziej widocznych etapów układanie płytek, zarówno na ścianach (glazura), jak i na podłodze (terakota). Czas trwania tego etapu to zazwyczaj 3-5 dni, ale może się różnić w zależności od kilku czynników. Duże znaczenie ma wielkość płytek (małe mozaiki są bardziej czasochłonne niż wielkoformatowe kafle), skomplikowanie wzoru oraz oczywiście metraż łazienki. To serce wizualne Twojej łazienki, więc precyzja i estetyka są tu na wagę złota.
Dzień 12-13: Fugowanie i "biały montaż", czyli wielki finał coraz bliżej
Po ułożeniu płytek następuje fugowanie, czyli wypełnianie spoin między płytkami. Po tej czynności również potrzebny jest czas na wyschnięcie fugi. Następnie przechodzimy do tak zwanego "białego montażu" instalacji wszystkich urządzeń sanitarnych: wanny lub prysznica, umywalki, miski WC oraz bidetu, jeśli taki jest przewidziany. To moment, w którym łazienka zaczyna nabierać pełnej funkcjonalności.
Dzień 14-15: Ostatnie szlify malowanie, montaż oświetlenia i detale
Ostatnie dni to czas na finalne prace wykończeniowe. Obejmują one malowanie sufitu, montaż oświetlenia, gniazdek i włączników. To także moment na instalację wszelkich detali, takich jak lustra, szafki, wieszaki czy inne akcesoria łazienkowe. Po tych pracach Twoja łazienka jest gotowa do użytku!

Co może wydłużyć, a co skrócić remont? Czynniki, o których musisz wiedzieć
Metraż i skomplikowanie projektu od prostej toalety po domowe SPA
Oczywistym czynnikiem wpływającym na czas remontu jest metraż łazienki. Mała toaleta o powierzchni 2-3 m² to zupełnie inna bajka niż przestronna łazienka z dwoma umywalkami, prysznicem walk-in i wanną wolnostojącą. Co więcej, stopień skomplikowania projektu ma ogromne znaczenie. Niestandardowe zabudowy, duża liczba punktów wodnych, nietypowe rozwiązania oświetleniowe czy skomplikowane wzory płytek automatycznie wydłużają czas pracy. Pamiętaj, że prosta toaleta to nie to samo co domowe SPA, a każde dodatkowe udogodnienie wymaga czasu i precyzji.Dostępność ekipy i materiałów jak uniknąć kosztownych przestojów?
Jednym z najczęstszych powodów opóźnień jest brak ciągłości pracy. Może to wynikać z problemów z dostępnością materiałów konieczność zamawiania i długie oczekiwanie na dostawę potrafią sparaliżować remont na wiele dni. Równie problematyczna bywa zła organizacja pracy ekipy remontowej, np. praca tylko jednej osoby, która nie jest w stanie prowadzić kilku etapów jednocześnie, lub częste przestoje. Aby uniknąć tych kosztownych sytuacji, zawsze zamawiaj wszystkie materiały z odpowiednim wyprzedzeniem, najlepiej jeszcze przed rozpoczęciem prac, i upewnij się, że ekipa ma zapewnioną ciągłość dostaw.
"Niespodzianki" od dewelopera czyli dlaczego warto mieć bufor czasowy i finansowy
Niestety, nawet najlepiej zaplanowany remont może zostać zakłócony przez "niespodzianki" od dewelopera. Krzywe ściany, które wymagają dodatkowego tynkowania, lub konieczność głębszego kucia w celu przeniesienia rur to tylko niektóre z problemów, które mogą znacząco wydłużyć prace. Dlatego też posiadanie bufora czasowego (dodatkowego tygodnia) i finansowego (10-15% budżetu) jest absolutnie kluczowe. Pozwoli Ci to spokojnie reagować na nieprzewidziane sytuacje, bez dodatkowego stresu i pośpiechu.
Wpływ wielkości płytek i sposobu ich układania na czas pracy glazurnika
Wielkość płytek i sposób ich układania mają bezpośredni wpływ na czas pracy glazurnika. Małe mozaiki, wymagające precyzyjnego docinania i układania, są znacznie bardziej czasochłonne niż duże płytki wielkoformatowe. Podobnie jest ze skomplikowanymi wzorami, takimi jak jodełka, szew niespójny czy układanie płytek pod kątem. Każdy niestandardowy element wymaga więcej uwagi, dokładności i czasu, co naturalnie wydłuża etap układania płytek.Jak mądrze zaplanować prace, by uniknąć stresu i opóźnień?
Wybór sprawdzonej ekipy remontowej kogo szukać i o co pytać przed podpisaniem umowy?
Wybór odpowiedniej ekipy remontowej to fundament sukcesu. Zawsze szukaj wykonawców z dobrymi referencjami, bogatym portfolio zrealizowanych projektów oraz pozytywnymi opiniami. Przed podpisaniem umowy koniecznie zapytaj o ich doświadczenie w wykończeniach łazienek w stanie deweloperskim, szczegółowy zakres prac, który obejmuje oferta, oraz o to, jak wygląda ich harmonogram i system płatności. Upewnij się, że otrzymasz pisemną umowę, która jasno określa wszystkie warunki.
Projekt i zakupy z wyprzedzeniem Twoja tajna broń w walce o terminowość
Moja rada jest prosta: szczegółowy projekt łazienki i wszystkie zakupy z wyprzedzeniem to Twoja tajna broń w walce o terminowość. Zanim ekipa wejdzie na budowę, powinieneś mieć już wybrane i najlepiej zakupione wszystkie materiały: płytki, armaturę, ceramikę, chemię budowlaną. Oczekiwanie na dostawę umywalki czy konkretnego koloru fugi potrafi zatrzymać prace na kilka dni, a nawet tygodni. Eliminując te przestoje, znacznie przyspieszasz cały proces.
Przeczytaj również: Ile kosztuje wykafelkowanie łazienki? Szczegółowy kosztorys 2026
Ustalenie szczegółowego harmonogramu z wykonawcą co powinien zawierać?
Zawsze nalegaj na ustalenie szczegółowego harmonogramu prac wspólnie z wykonawcą. Taki dokument powinien zawierać konkretne daty rozpoczęcia i zakończenia poszczególnych etapów, uwzględniać niezbędne przerwy technologiczne (np. na schnięcie wylewki czy hydroizolacji), określać kamienie milowe, terminy płatności oraz jasno definiować odpowiedzialności obu stron. To będzie Twój drogowskaz i narzędzie kontroli przez cały okres remontu.
